Um gráfico de Gantt representa tarefas ao longo de uma linha do tempo para mostrar datas de início, datas de vencimento, durações e dependências. Gerentes de projeto usam gráficos de Gantt para planejar sequências de trabalho, identificar caminhos críticos e acompanhar se o projeto está no prazo.
A visualização de Gantt do ClickUp oferece um gráfico de Gantt interativo que se atualiza em tempo real conforme as datas e os status das tarefas mudam.
A disponibilidade de recursos e os limites variam de acordo com o perfil do usuário. Saiba mais.
Quando usar um gráfico de Gantt
Gráficos de Gantt funcionam melhor para projetos com tarefas sequenciais, prazos fixos e dependências entre itens de trabalho. Por exemplo:
- Um lançamento de produto com uma data de publicação definida
- Um projeto de construção em que a estrutura precisa ser concluída antes de o revestimento começar
- Um ciclo de lançamento de software vinculado a um calendário de Sprint
Se o trabalho tiver uma sequência clara e uma data de encerramento definida, um gráfico de Gantt ajuda você a mapeá-lo.
Eles são menos úteis para trabalhos de descoberta, filas de suporte ou fluxos de trabalho muito fluidos em que as prioridades mudam diariamente. Nesses casos, um quadro Kanban ou a visualização de Lista costuma ser a opção mais adequada.
Criar um gráfico de Gantt no ClickUp
A visualização de Gantt do ClickUp pode ser adicionada a qualquer Espaço, Pasta ou Lista. Para adicionar uma:
- Clique em + Visualização na barra de visualizações.
- Selecione Gantt.
A barra lateral à esquerda lista todas as tarefas daquele local. O gráfico à direita representa cada tarefa como uma barra horizontal ao longo da linha do tempo.
Definir datas das tarefas
As tarefas precisam ter uma data de início e uma data de vencimento para aparecerem como barras no gráfico. Uma tarefa com apenas uma data de vencimento, ou sem nenhuma data, aparece na barra lateral, mas não no gráfico.
Para agendar uma tarefa sem data diretamente na visualização, passe o cursor sobre o dia ou a semana desejada na área do gráfico e clique para definir a data de início; depois, arraste a borda direita da barra para definir a data de vencimento.
Para alterar a escala de tempo:
- Clique na escala de tempo atual. Por padrão, ela é Semana.
- Clique no rótulo do período atual no canto superior esquerdo e escolha entre Dia, Semana, Mês, Trimestre ou Ano.
Adicionar dependências e encontrar o caminho crítico
Dependências e caminho crítico funcionam juntos. As dependências definem a sequência que suas tarefas precisam seguir. O caminho crítico usa essa sequência para identificar quais tarefas controlam diretamente a data de conclusão. Configure as dependências primeiro e, em seguida, use o caminho crítico para ver quais são as mais importantes.
Criar dependências entre tarefas
Na visualização de Gantt, passe o cursor sobre uma barra de tarefa para exibir o ícone de conexão em cada extremidade, arraste a linha até outra tarefa e solte.
Uma seta aparece entre as duas tarefas, indicando a direção da dependência. Para remover uma, clique duas vezes na linha.
Você também pode gerenciar dependências na visualização de Lista ou de quadro clicando com o botão direito em qualquer tarefa e passando o cursor sobre Relações. Isso é útil quando você quer configurar a estrutura de dependências antes de criar a visualização de Gantt.
Reagendar dependências automaticamente
Quando você move as datas de uma tarefa, o ClickUp pode deslocar todas as tarefas dependentes subsequentes pelo mesmo período:
- No canto superior direito, clique em Personalizar ou no ícone de configurações.
- Ative Reagendar dependências.
Agora, ao arrastar qualquer barra de tarefa, a alteração de data é propagada automaticamente por toda a cadeia de dependentes.
Encontrar o caminho crítico
O caminho crítico é a sequência mais longa de tarefas dependentes que determina a data de conclusão mais cedo possível do seu projeto.
Qualquer atraso em uma tarefa do caminho crítico adia a data de término pelo mesmo período. Tarefas fora do caminho crítico têm folga e podem ser movidas dentro desse intervalo sem afetar o término.
Para ativá-lo:
- No canto superior direito, clique em Personalizar ou no ícone de configurações.
- Ative Mostrar caminho crítico.
As tarefas no caminho ficam destacadas em vermelho.
Usar marcos
Marcos marcam pontos fixos e significativos na linha do tempo do seu projeto: um prazo de revisão com o cliente, uma data de lançamento de produto, o fim de uma fase de desenvolvimento.

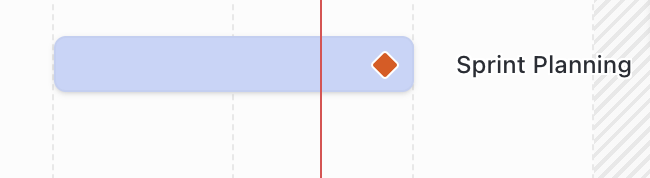

No ClickUp, um Marco é um tipo de tarefa personalizado que aparece como um ícone de losango no gráfico de Gantt e permanece amarelo até ser marcado como Concluído ou Fechado.
Para converter qualquer tarefa em Marco:
- Na barra lateral do Gantt, clique com o botão direito na tarefa.
- Selecione Tipo de tarefa.
- Clique em Marco.
Use Marcos com moderação. Um gráfico em que praticamente todas as tarefas são Marcos deixa de comunicar algo significativo sobre quais datas são realmente fixas.
Experimente a visualização de Gantt no ClickUp
Depois de configurar o gráfico, você pode exportá-lo como PDF ou PNG para compartilhar com partes interessadas fora do seu Espaço de trabalho. A exportação está disponível no plano Business e acima. Se você ainda não tem uma conta no ClickUp, pode começar gratuitamente.
Perguntas frequentes
Veja abaixo as perguntas mais comuns sobre o uso de gráficos de Gantt para planejamento de projetos.
Para que serve um gráfico de Gantt?
Gráficos de Gantt são usados para planejar e acompanhar cronogramas de projetos. Eles mostram quando cada tarefa começa e termina, como as tarefas dependem umas das outras e se o projeto está no prazo. Gerentes de projeto os utilizam para identificar conflitos de agendamento com antecedência e comunicar cronogramas às partes interessadas.
Como mostrar dependências em um gráfico de Gantt?
Na visualização de Gantt do ClickUp, passe o cursor sobre uma barra de tarefa, arraste o ícone de conexão até outra tarefa e solte. Uma seta aparece entre elas. Você também pode clicar com o botão direito em qualquer tarefa na visualização de Lista ou de quadro e selecionar Dependências para gerenciá-las fora do gráfico.
O que é o caminho crítico no gerenciamento de projetos?
O caminho crítico é a sequência de tarefas que define a data de conclusão mais cedo possível de um projeto. Cada tarefa nele precisa ser concluída no prazo. Tarefas com folga ficam fora do caminho crítico e podem atrasar dentro do seu intervalo sem afetar a data de término.
Vários times podem compartilhar um mesmo gráfico de Gantt?
Sim. Uma visualização de Gantt adicionada no nível do Espaço ou da Pasta inclui tarefas de todas as Listas daquele local, entre times. Você também pode compartilhar qualquer visualização de Gantt por meio de um link público para partes interessadas fora do seu Espaço de trabalho.
