Cómo configurar la planificación de Sprint para equipos ágiles

La planificación de Sprint es el proceso de seleccionar elementos de trabajo de un backlog y comprometerse a completarlos en un período de tiempo fijo, normalmente de una a cuatro semanas.

En ClickUp, la función Sprints ofrece ciclos de sprint integrados con gestión de backlog, puntos de historia, gráficos de burndown y control de velocidad, para que tu equipo pueda planificar, ejecutar y medir el trabajo en un único lugar.

La disponibilidad y los límites de las funciones varían según el plan y el rol del usuario. Más información

¿Qué es la planificación de Sprint?

La planificación de Sprint es una reunión periódica que se celebra al inicio de cada sprint. El equipo extrae trabajo de un backlog priorizado, acuerda qué puede completarse de forma realista en el período del sprint, asigna tareas y establece estimaciones.

Cuando se hace bien, el equipo tiene un alcance claro y acordado para las próximas una a cuatro semanas, y todos saben quién se encarga de cada cosa.

Sin un proceso definido, la planificación de Sprint tiende a descontrolarse. Los equipos prometen demasiado, subestiman el esfuerzo y pierden visibilidad sobre si van por buen camino a mitad del sprint. Las secciones siguientes explican cómo configurar todo esto en ClickUp, desde el backlog hasta el seguimiento del progreso.

Organiza tu backlog

El backlog es la fuente de la verdad de todo el trabajo planificado. En ClickUp, el backlog suele estar como una Lista dedicada dentro de tu Carpeta Sprint, junto a tus sprints activos. Antes de tu primer sprint, deja esta Lista en orden.

Prioriza tus tareas

Usa los niveles de prioridad integrados de ClickUp —Urgente, Alta, Normal y Baja— para indicar qué elementos deben incluirse en el próximo sprint.

Para los equipos que necesitan más matices, los campos personalizados son muy útiles aquí. Un campo desplegable para la iniciativa, una etiqueta para el equipo o un campo numérico para la puntuación de valor de negocio ofrecen formas adicionales de filtrar y ordenar el backlog durante la planificación.

Estima con Sprint Points

Sprint Points es un ClickApp que permite a los equipos asignar una estimación de esfuerzo relativo a cada tarea. Los valores de los puntos son personalizables. Las escalas más comunes incluyen 1, 2, 3, 5, 8 y 13, aunque puedes establecer los valores que mejor se adapten a tu equipo.

Para activar Sprint Points:

  1. Abre el App Center.
  2. Busca Sprint Points y actívalo para los Espacios correspondientes.

Una vez activado, aparece un campo de Sprint Points en cada tarea. Establece los puntos durante el refinamiento del backlog para que las estimaciones estén listas antes de que comience la planificación del sprint.

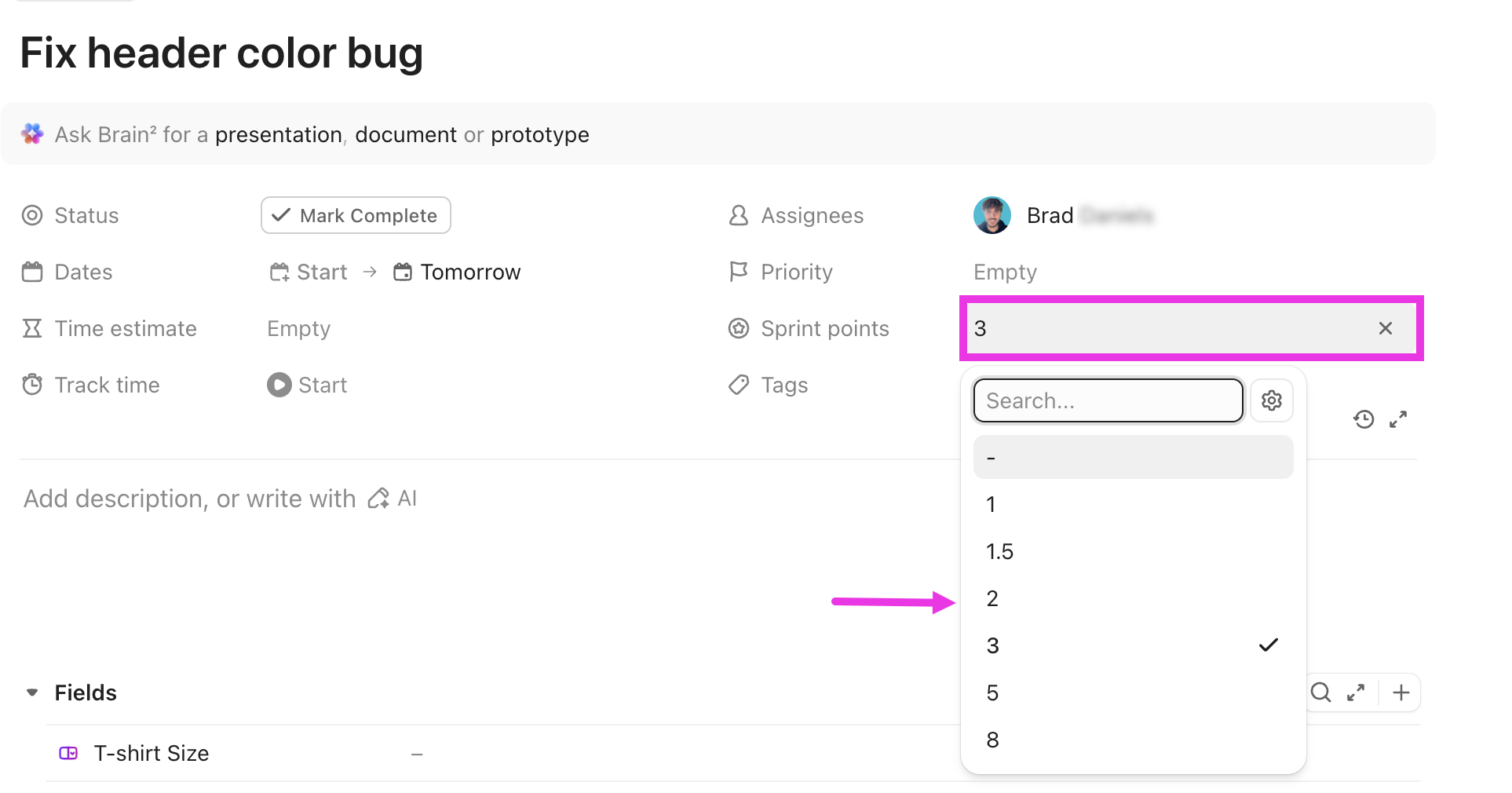

Captura de pantalla de una tarea con Sprint Points

Crea un Sprint

Con el backlog organizado, ya puedes crear la estructura de la Carpeta Sprint. Los sprints en ClickUp se encuentran dentro de una Carpeta Sprint, que es un contenedor que alberga tu Lista de backlog y cada sprint como su propia Lista.

Para crear una Carpeta Sprint:

  1. En la barra lateral, pasa el cursor por encima del Espacio donde quieres que estén los sprints.
  2. Haz clic en el icono más y selecciona Carpeta Sprint.
  3. Configura los ajustes del sprint, incluidas la duración y la fecha de inicio.
  4. Haz clic en Crear. Tu primer sprint se añade automáticamente.

La duración del sprint es de dos semanas por defecto, pero puedes establecer cualquier duración en el nivel de Carpeta. Solo los propietarios y los administradores pueden configurar los ajustes predeterminados. Una vez configurados, los miembros pueden crear nuevos sprints y gestionar las tareas del sprint dentro de esos ajustes.

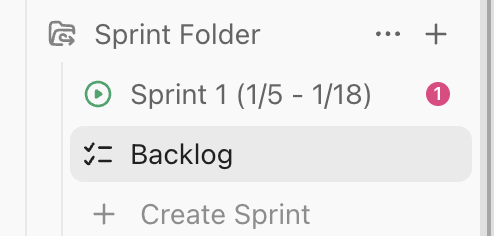

Captura de pantalla de una carpeta sprint

Planifica el Sprint

Una vez creada la Carpeta Sprint, planificar el sprint es cuestión de extraer las tareas adecuadas del backlog y distribuir el trabajo entre el equipo. Hay varios pasos diferenciados y el orden importa.

Paso 1: mueve las tareas desde el backlog

Abre el sprint y haz clic en la tarjeta Backlog para acceder a tu Lista de backlog. Para cada tarea que quieras incluir, haz clic en Añadir al sprint en la columna Sprints.

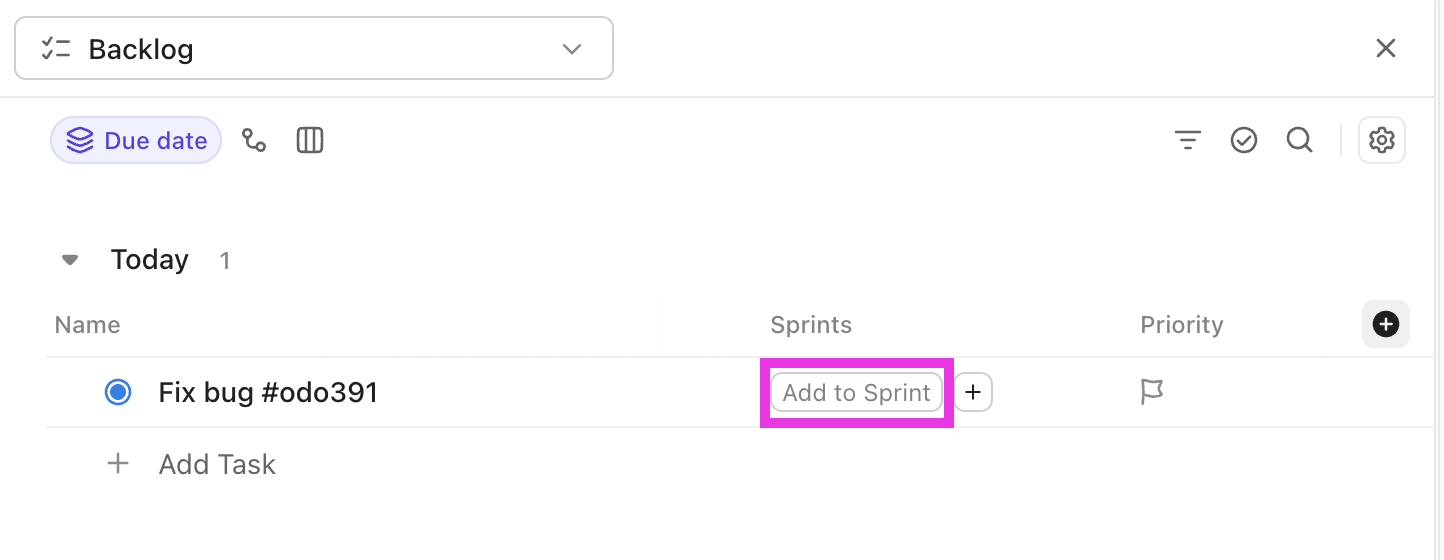

Captura de pantalla del botón Añadir al sprint

Para mover varias tareas a la vez, selecciónalas mediante las casillas de selección y usa la barra de herramientas de acción en lote para añadirlas al sprint actual.

Incluye solo las tareas que el equipo pueda completar de forma realista. Un sprint que empieza con demasiado trabajo raramente termina a tiempo, y la reunión de planificación del sprint es el momento adecuado para recortar el alcance, no a mitad del sprint.

Paso 2: establece los Sprint Points

Con las tareas ya en el sprint, comprueba que cada una tenga una estimación de puntos. Si las estimaciones se establecieron durante el refinamiento del backlog, este es un paso de revisión rápida.

Si no es así, establece los puntos ahora. El total de Sprint Points comprometidos en el sprint se convierte en tu previsión, que se usa para calcular el burndown y la velocidad.

Paso 3: asigna las tareas

Haz clic en la tarjeta Asignado para filtrar las tareas sin asignar y distribuir el trabajo entre el equipo.

La Vista Carga de trabajo de ClickUp es útil si quieres verificar la capacidad antes de finalizar las asignaciones. Muestra el total de puntos u horas asignados a cada miembro del equipo frente a su capacidad establecida.

Haz un seguimiento del progreso del Sprint

Una vez que el sprint está en marcha, tres tarjetas del Panel te ofrecen la visión más clara de cómo va el equipo. Las tres están disponibles en el plan Business y superiores, y se añaden a un Panel desde la sección de tarjetas de Sprints.

Tarjeta del Panel Descripción
Tarjeta Sprint Burndown Muestra la cantidad de trabajo restante en función del tiempo. La línea de referencia, una línea recta descendente, representa el ritmo ideal basado en tu previsión bloqueada.
Si la línea de trabajo restante real está por encima de la línea de referencia, el equipo va retrasado. Si está por debajo, va adelantado. Este es el gráfico principal para las revisiones a mitad del sprint.
Tarjeta Sprint Velocity Compara los Sprint Points comprometidos con los Sprint Points completados a lo largo de tres a diez sprints.
Con el tiempo, muestra si las estimaciones de tu equipo son precisas y si la capacidad es constante. Úsala durante la planificación para establecer una previsión realista basada en el rendimiento histórico, no en el optimismo.
Tarjeta Sprint Burnup Hace un seguimiento del trabajo completado frente al alcance total del sprint. Es especialmente útil para detectar el aumento del alcance. Si la línea de alcance total sube mientras el trabajo completado se mantiene estable, se están añadiendo nuevas tareas más rápido de lo que se termina el trabajo.
Para una revisión rápida a mitad del sprint sin abrir un Panel, abre la Carpeta Sprint en la barra de vistas y selecciona Resumen para ver un resumen general del estado del sprint directamente en el encabezado de ubicación.

GIF de una tarjeta de burndown

Al final de cada sprint, revisa las tareas incompletas antes de cerrarlo. ClickUp te pedirá que las muevas al siguiente sprint, las devuelvas al backlog o las cierres.

¡Prueba Sprints en ClickUp!

Si tu Entorno de trabajo aún no tiene Sprints activado, un propietario o administrador del Entorno de trabajo puede activar el ClickApp Sprints desde el App Center. Si aún no tienes una cuenta de ClickUp, puedes empezar gratis.

Preguntas frecuentes

Preguntas frecuentes sobre la planificación de Sprint para equipos ágiles.

¿Cuánto debe durar un sprint?

Dos semanas es la duración más habitual y un buen punto de partida. Los sprints de una semana funcionan bien para equipos que necesitan ciclos de retroalimentación rápidos. Los sprints de tres a cuatro semanas son adecuados para equipos que trabajan en funcionalidades complejas. Empieza con dos semanas y ajusta según la frecuencia con la que el trabajo se arrastra de un sprint al siguiente.

¿Qué ocurre con las tareas incompletas al final de un sprint?

Cuando cierras un sprint en ClickUp, se te pide que muevas las tareas sin terminar al siguiente sprint, las devuelvas al backlog o las cierres. No se pierde ningún trabajo. La decisión debe reflejar si la tarea sigue siendo una prioridad.

¿Cómo funcionan los Sprint Points?

Los Sprint Points son una estimación de esfuerzo relativo, no una medida en horas. Una tarea de 8 puntos es aproximadamente el doble de compleja que una de 4 puntos, no el doble de larga. Tras varios sprints, tu velocidad media indica cuánto puede comprometerse de forma realista el equipo en cada ciclo.
