Introducción a la programación

Planifica nuevos proyectos de forma rápida y sencilla. Mantén tus tareas actualizadas automáticamente mientras el proyecto está en curso.

Los ClickApps Duración, Omitir días no laborables y Reprogramar dependencias funcionan a la perfección en conjunto para facilitar la planificación y gestión de proyectos.

La disponibilidad y los límites de las funciones varían según el plan y el rol del usuario. Más información

Duraciones de tareas

Usa las duraciones de tareas para determinar cuánto tiempo llevará completar una tarea.

Establece dos de los siguientes campos en una tarea y ClickUp establecerá el tercero automáticamente:

  • Duración
  • Fecha de inicio
  • Fecha de vencimiento

Si tienes dependencias y duraciones configuradas en todas tus tareas, puedes establecer la fecha de inicio en la primera tarea y ClickUp programará automáticamente todas las tareas dependientes de tu proyecto.

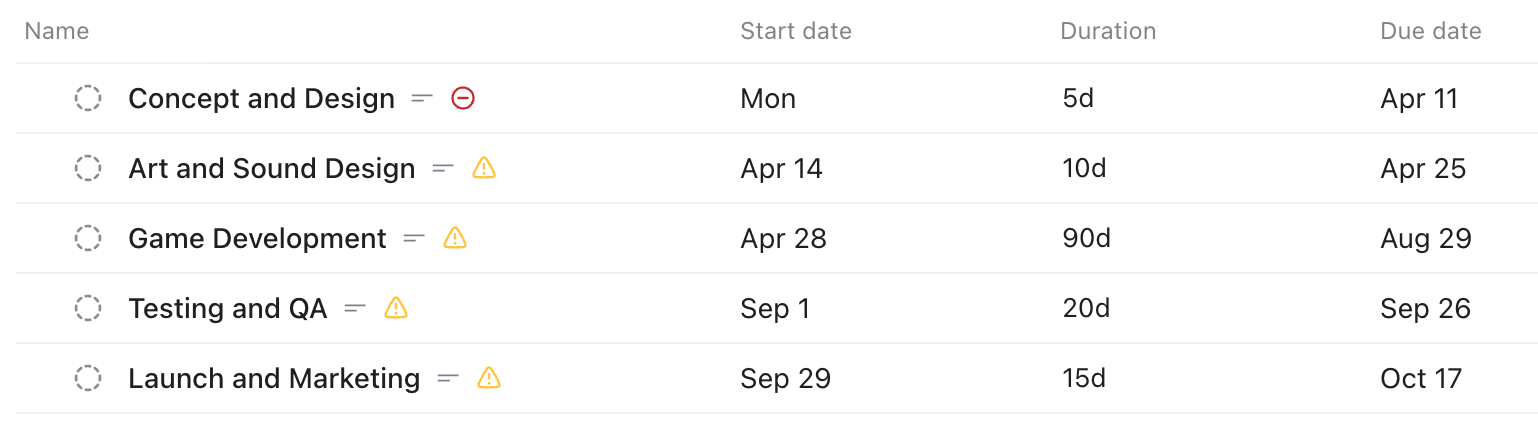

Captura de pantalla de las columnas de fecha de inicio, fecha de vencimiento y duración

Usar duraciones en plantillas

Puedes incluir duraciones de tareas en plantillas para facilitar la configuración de nuevos proyectos.

En el caso de las plantillas creadas antes de activar el ClickApp Duración, tendrás que actualizar la plantilla existente para incluir duraciones en las tareas.

Establece un horario laboral para tu Entorno de trabajo

Configura días no laborables personalizados para tu organización.

Omitir días no laborables

Al programar tareas, ClickUp omitirá automáticamente los días no laborables.

Por ejemplo, imagina que creas una nueva tarea, estableces la fecha de inicio el 1 de mayo y la duración en 10 días.

Con el ClickApp Omitir días no laborables activado, ClickUp establecerá automáticamente la fecha de vencimiento el 14 de mayo.

Si la tarea requiere un avance continuo, puedes usar una duración transcurrida para incluir los días no laborables. Con una duración transcurrida, ClickUp establecerá automáticamente la fecha de vencimiento el 10 de mayo.

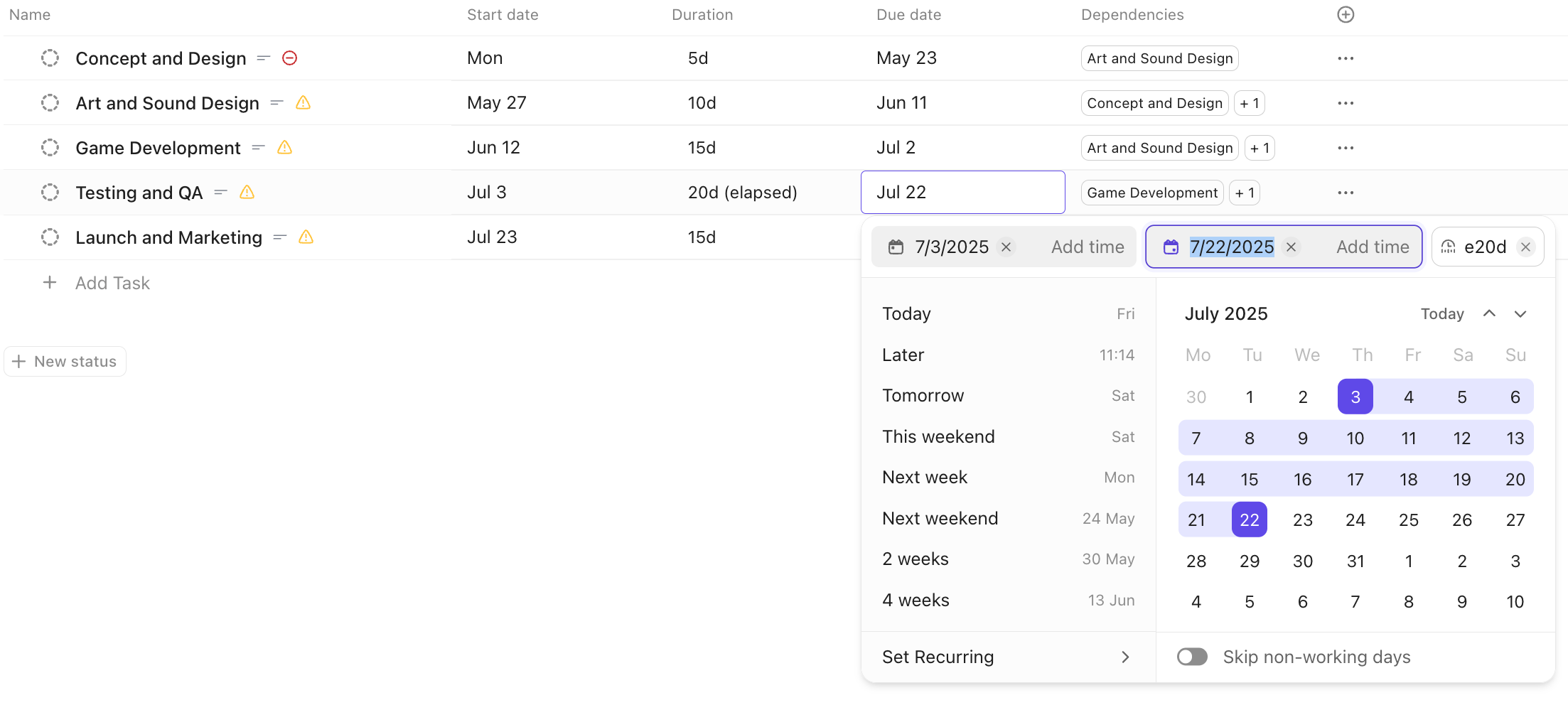

Captura de pantalla de un selector de fecha con fechas de inicio y vencimiento

Reprogramar dependencias

El ClickApp Reprogramar dependencias mantiene automáticamente actualizadas las tareas dependientes cuando cambian las fechas de una tarea bloqueante.

Cuando las tareas están conectadas mediante una relación de dependencia y se actualizan las fechas de una tarea bloqueante, ClickUp ajusta automáticamente las fechas de inicio y vencimiento de todas las tareas que están esperando a la tarea bloqueante.

Reasignar fechas de vencimiento de subtareas

Si usas subtareas para organizar tu trabajo, activa el ClickApp Reasignar fechas de vencimiento de subtareas.

Cuando cambies la fecha de vencimiento de una tarea principal a una fecha posterior, se te preguntará si quieres aplicar el mismo desplazamiento a las fechas de vencimiento de las subtareas. Selecciona Mover fechas para desplazar las fechas de vencimiento de las subtareas en la misma cantidad, o Mantener fechas para dejarlas sin cambios.

Sincronización de fechas entre tareas principales y subtareas

Cuando las subtareas deben determinar el cronograma de la tarea principal, sincroniza las fechas con las subtareas. Esta sincronización desplaza la fecha de inicio de la tarea principal a la fecha de inicio más temprana de las subtareas, la fecha de vencimiento a la fecha de vencimiento más tardía de las subtareas y la duración al intervalo completo que abarcan las subtareas.

Este flujo de trabajo de programación ascendente es distinto de reasignar fechas de vencimiento de subtareas, que propaga los cambios de fecha de una tarea principal a sus subtareas. También es distinto de reprogramar dependencias, que desplaza las tareas dependientes en función de las relaciones de dependencia.

Para más detalles sobre la configuración, consulta nuestro artículo sobre sincronización de fechas con subtareas.

Usar las funciones de programación para planificar un proyecto

Usa nuestras funciones de programación para poner en marcha un nuevo proyecto rápidamente y calcular automáticamente las fechas de inicio y vencimiento:

  1. Activa todos los ClickApps de programación:
    • Duración
    • Omitir días no laborables
    • Reprogramar dependencias
  2. Crea una nueva Lista para tu proyecto.
  3. Añade tareas para representar los elementos de trabajo principales y subtareas para las partes más pequeñas del trabajo.
  4. Establece duraciones según el tiempo que llevará completar cada tarea y subtarea.
  5. Establece dependencias entre todas las tareas del proyecto.
  6. Por último, establece la fecha de inicio o de vencimiento en la primera tarea de la cadena de dependencias.

Asegúrate de que no haya interrupciones en las dependencias entre las tareas.

En función de las duraciones y las dependencias, ClickUp completará las fechas de inicio y vencimiento restantes para todas las tareas del proyecto.

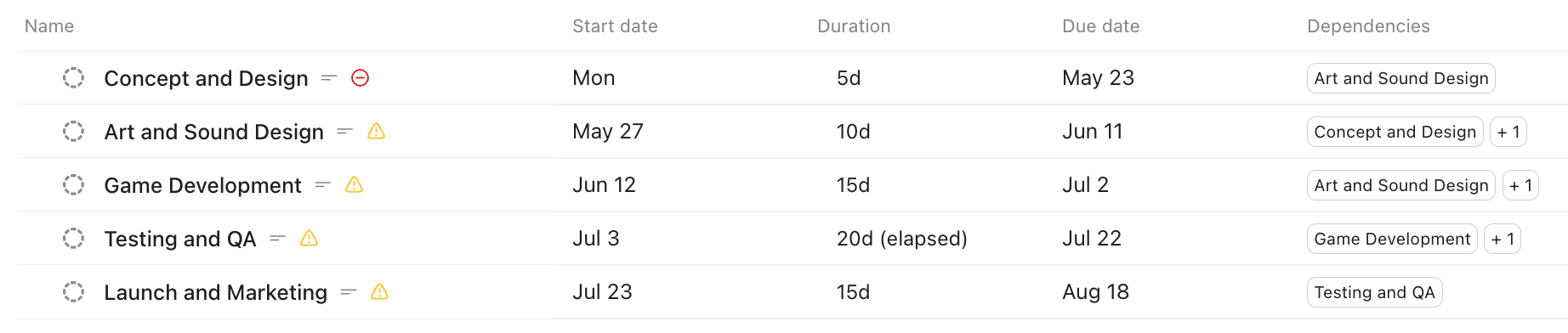

Captura de pantalla de la vista Lista con duraciones y fechas

Cuando cambian las fechas

A medida que las fechas del proyecto vayan cambiando, puedes actualizar cualquier tarea del proyecto y ClickUp ajustará automáticamente el resto de tareas dependientes, respetando la duración establecida en cada tarea y omitiendo o incluyendo los días no laborables según corresponda.
