La planificación de Sprint es el proceso de seleccionar elementos del backlog y comprometerse a completarlos en un período de tiempo fijo, generalmente de una a cuatro semanas.
En ClickUp, la función Sprints ofrece ciclos de Sprint integrados con gestión de backlog, puntos de historia, gráficos de burndown y seguimiento de velocidad para que tu equipo pueda planificar, ejecutar y medir el trabajo en un solo lugar.
La disponibilidad y los límites de las funciones varían según el plan y el rol del usuario. Más información
¿Qué es la planificación de Sprint?
La planificación de Sprint es una reunión recurrente que se realiza al inicio de cada Sprint. El equipo toma trabajo de un backlog priorizado, acuerda qué se puede completar de forma realista en el período del Sprint, asigna tareas y define estimaciones.
Cuando se hace bien, le da al equipo un alcance claro y comprometido para las próximas una a cuatro semanas, y una comprensión compartida de quién es responsable de qué.
Sin un proceso definido, la planificación de Sprint tiende a descarrilarse. Los equipos prometen demasiado, subestiman y pierden visibilidad sobre si van por buen camino a mitad del Sprint. Las secciones a continuación explican cómo configurar esto en ClickUp, desde el backlog hasta el seguimiento del progreso.
Organiza tu backlog
El backlog es la fuente de verdad de todo el trabajo planificado. En ClickUp, el backlog generalmente vive como una Lista dedicada dentro de tu Carpeta de Sprint, junto a tus Sprints activos. Antes de tu primer Sprint, organiza esta Lista.
Prioriza tus tareas
Usa los niveles de prioridad integrados de ClickUp —Urgente, Alta, Normal, Baja— para indicar qué elementos deben incluirse en el próximo Sprint.
Para los equipos que necesitan más precisión, los Campos personalizados funcionan bien aquí. Un campo de Lista desplegable para la iniciativa, una Etiqueta para el equipo o un campo de Número para la puntuación de valor de negocio te ofrecen formas adicionales de filtrar y ordenar el backlog durante la planificación.
Estima con Puntos de Sprint
Los Puntos de Sprint son un ClickApp que permite a los equipos asignar una estimación de esfuerzo relativo a cada tarea. Los valores de los puntos son personalizables. Las escalas más comunes incluyen 1, 2, 3, 5, 8 y 13, pero puedes definir los valores que mejor funcionen para tu equipo.
Para activar los Puntos de Sprint:
- Abre el App Center.
- Busca Puntos de Sprint y actívalo para los Espacios correspondientes.
Una vez activado, aparece un campo de Puntos de Sprint en cada tarea. Define los puntos durante el refinamiento del backlog para que las estimaciones estén listas antes de que comience la planificación del Sprint.
Crea un Sprint

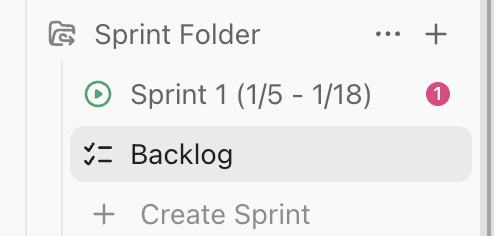

Con tu backlog organizado, estás listo para crear la estructura de Carpeta de Sprint. Los Sprints en ClickUp viven dentro de una Carpeta de Sprint, que es un contenedor que incluye tu Lista de backlog y cada Sprint como su propia Lista.
Para crear una Carpeta de Sprint:
- En la barra lateral, coloca el cursor sobre el Espacio donde quieres que vivan los Sprints.
- Haz clic en el ícono de más y selecciona Carpeta de Sprint.
- Configura los ajustes del Sprint, incluida la duración y la fecha de inicio.
- Haz clic en Crear. Tu primer Sprint se agrega automáticamente.
La duración del Sprint es de dos semanas por defecto, pero puede ajustarse a cualquier longitud a nivel de Carpeta. Solo los propietarios y administradores pueden configurar los ajustes predeterminados. Una vez configurados, los miembros pueden crear nuevos Sprints y gestionar las tareas del Sprint dentro de esos ajustes.
Planifica el Sprint
Una vez creada la Carpeta de Sprint, planificar el Sprint es cuestión de seleccionar las tareas correctas del backlog y distribuir el trabajo entre el equipo. Hay varios pasos bien definidos, y el orden importa.
Paso 1: Mueve tareas del backlog

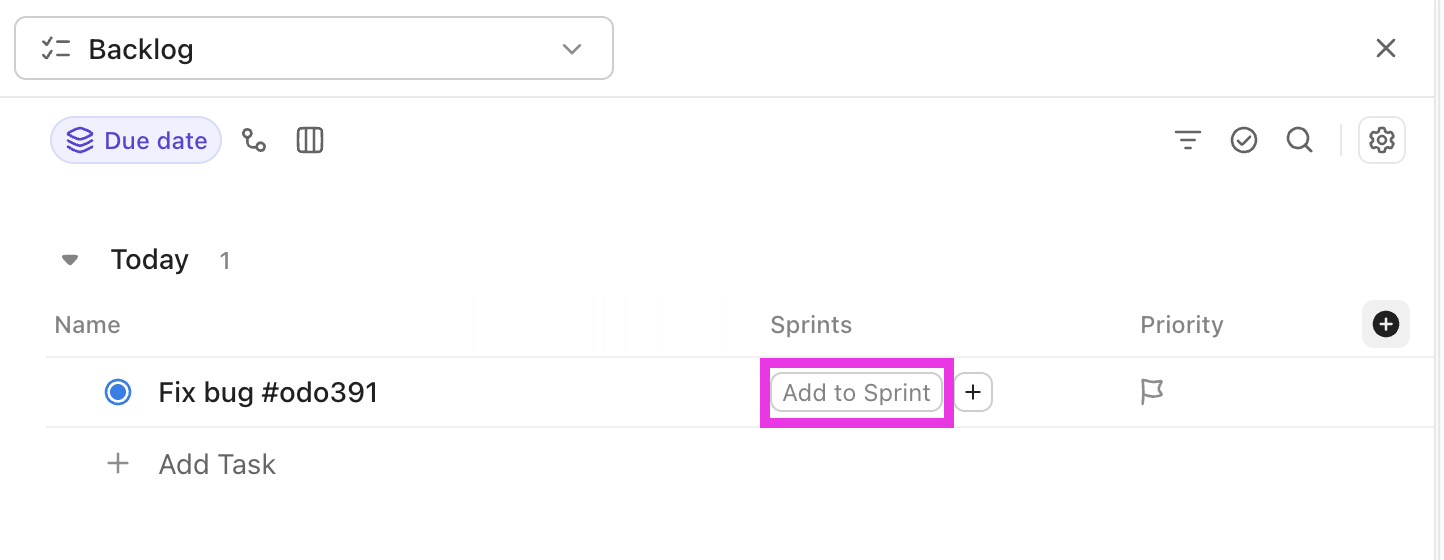

Abre el Sprint y haz clic en la tarjeta Backlog para acceder a tu Lista de backlog. Para cada tarea que quieras incluir, haz clic en Agregar al Sprint en la columna de Sprints.
Para mover varias tareas a la vez, selecciónalas con las casillas de verificación y usa la barra de acciones masivas para agregarlas al Sprint actual.
Solo incluye tareas que el equipo pueda completar de forma realista. Un Sprint que arranca con demasiados compromisos rara vez termina a tiempo, y la reunión de planificación es el momento indicado para cuestionar el alcance, no a mitad del Sprint.

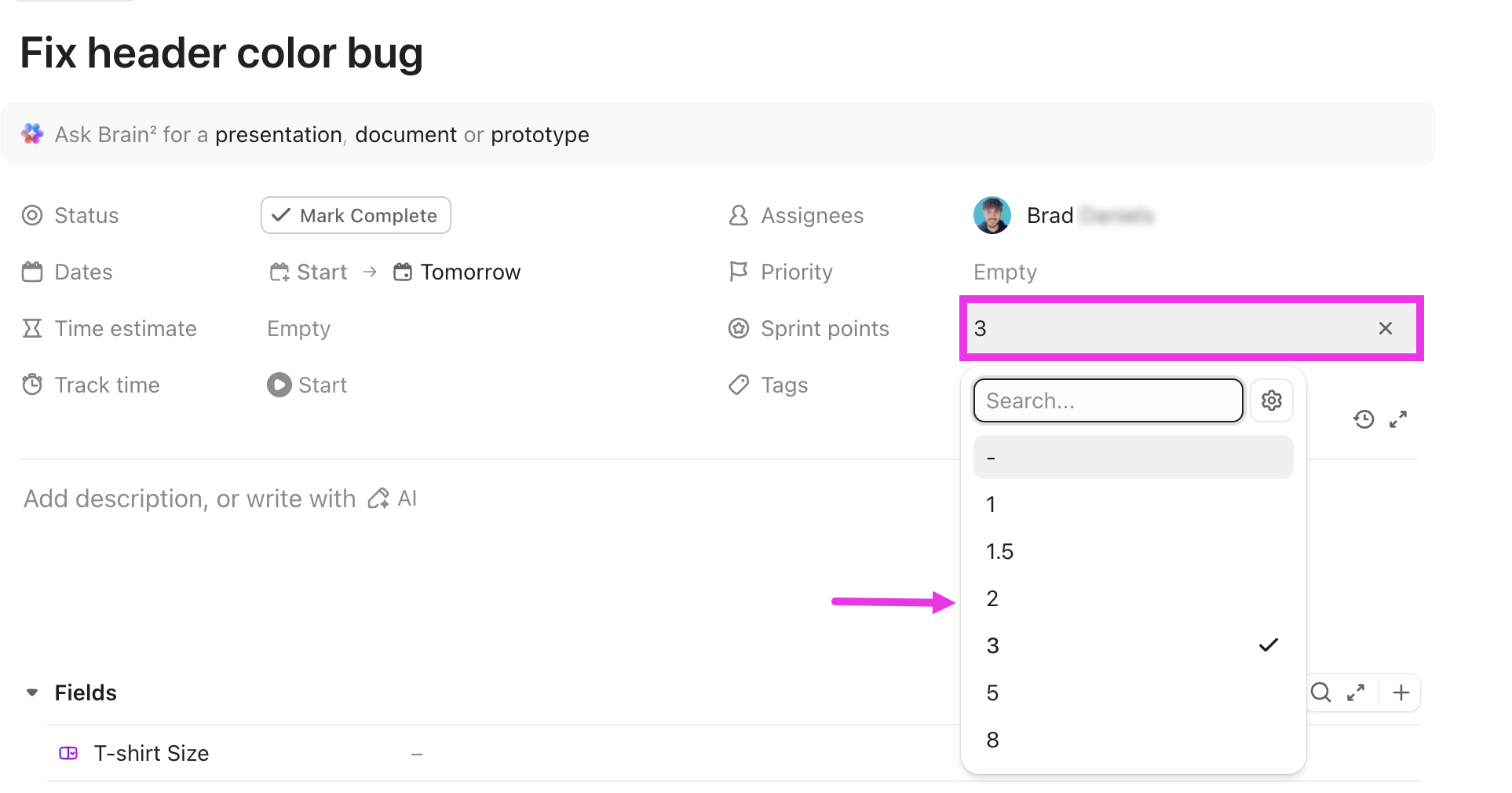

Paso 2: Establece los Puntos de Sprint
Con las tareas ya en el Sprint, verifica que cada una tenga una estimación de puntos. Si las estimaciones se definieron durante el refinamiento del backlog, este es solo un paso de revisión rápida.
Si no es así, define los puntos ahora. El total de Puntos de Sprint comprometidos en el Sprint se convierte en tu pronóstico, que se usa para calcular el burndown y la velocidad.
Paso 3: Asigna tareas
Haz clic en la tarjeta Asignadas para filtrar las tareas sin asignar y distribuir el trabajo entre el equipo.
La vista Carga de trabajo de ClickUp es útil si quieres verificar la capacidad antes de finalizar las asignaciones. Muestra el total de puntos u horas asignados a cada miembro del equipo en comparación con su capacidad establecida.
Haz seguimiento del progreso del Sprint
Una vez que el Sprint está en marcha, tres tarjetas de Panel te dan la vista más clara de cómo está avanzando el equipo. Las tres están disponibles en el plan Business y superiores, y se agregan a un Panel desde la sección de tarjetas de Sprints.
| Tarjeta de Panel | Descripción |
| Tarjeta Sprint Burndown | Muestra la cantidad de trabajo restante trazada en función del tiempo. La línea guía, una línea recta descendente, representa el ritmo ideal basado en tu pronóstico bloqueado. Si la línea de trabajo restante real está por encima de la línea guía, el equipo va atrasado. Si está por debajo, va adelantado. Este es el gráfico principal para las revisiones a mitad del Sprint. |
| Tarjeta Sprint Velocity | Compara los Puntos de Sprint comprometidos con los Puntos de Sprint completados a lo largo de tres a diez Sprints. Con el tiempo, muestra si las estimaciones de tu equipo son precisas y si la capacidad es consistente. Úsala durante la planificación para establecer un pronóstico realista basado en el rendimiento histórico, no en el optimismo. |
| Tarjeta Sprint Burnup | Hace seguimiento del trabajo completado en relación con el alcance total del Sprint. Es especialmente útil para detectar el aumento de alcance. Si la línea de alcance total sube mientras el trabajo completado se mantiene estable, se están agregando nuevas tareas más rápido de lo que se termina el trabajo. Para una revisión rápida a mitad del Sprint sin abrir un Panel, abre la Carpeta de Sprint en la barra de vistas y selecciona Resumen para ver un resumen general del estado del Sprint directamente en el encabezado de ubicación. |
Al final de cada Sprint, revisa las tareas incompletas antes de cerrarlo. ClickUp te pedirá que las muevas al siguiente Sprint, que las envíes de vuelta al backlog o que las cierres.
¡Prueba Sprints en ClickUp!
Si tu Entorno de trabajo todavía no tiene Sprints activados, un propietario o administrador del Entorno de trabajo puede activar el ClickApp de Sprints desde el App Center. Si aún no tienes una cuenta de ClickUp, puedes comenzar gratis.
Preguntas frecuentes
Preguntas frecuentes sobre la planificación de Sprint para equipos ágiles.
¿Cuánto debe durar un Sprint?
Dos semanas es la duración más común y un buen punto de partida. Los Sprints de una semana funcionan bien para equipos que necesitan ciclos de retroalimentación rápidos. Los Sprints de tres a cuatro semanas son ideales para equipos que trabajan en funciones complejas. Empieza con dos semanas y ajusta según la frecuencia con que el trabajo queda pendiente.
¿Qué pasa con las tareas incompletas al final de un Sprint?
Cuando cierras un Sprint en ClickUp, se te pide que muevas las tareas sin terminar al siguiente Sprint, que las envíes de vuelta al backlog o que las cierres. No se pierde ningún trabajo. La decisión debe reflejar si la tarea sigue siendo una prioridad.
¿Cómo funcionan los Puntos de Sprint?
Los Puntos de Sprint son una estimación de esfuerzo relativo, no una medida de horas. Una tarea de 8 puntos es aproximadamente el doble de compleja que una de 4 puntos, no el doble de larga. Después de varios Sprints, tu velocidad promedio te indica cuánto puede comprometerse el equipo de forma realista en cada ciclo.
