Utiliza las tarjetas de Acumulación de Sprint para rastrear los cambios de alcance a lo largo de un sprint. Vea de un vistazo si su equipo corre el riesgo de no completar el trabajo estimado para el sprint.
Las nuevas tarjetas Sprint ofrecen mayor precisión y rendimiento. Las tarjetas de Sprint existentes y las tarjetas Burnup heredadas siguen estando disponibles.
Qué necesitas
- Las ClickApps de Sprints y Puntos de sprint deben ser activadas en tu entorno de trabajo por un propietario o administrador.
- Las tarjetas de Sprint están disponibles en el plan Business y superiores.
Tarjetas de Consumo de Sprint
Las tarjetas Sprint Burnup se basan en el tiempo. Las tarjetas basadas en el tiempo muestran tus tareas de forma diferente. Más información sobre las tarjetas basadas en la hora.
Tarjetas se utilizan para construir paneles personalizados para que puedas informar y visualizar el progreso de tu equipo.
Las tarjetas de progreso comparan el trabajo al que tu equipo se comprometió a finalizar durante tres o más sprints con la cantidad que realmente completaron. El Burnup se calcula utilizando los siguientes valores:
-
Eje Y: Representa la medida del esfuerzo configurado en tu entorno de trabajo predeterminado o en los ajustes de Sprint de tu carpeta Sprint.
- Puedes medir el esfuerzo utilizando puntos de sprint y estimaciones de tiempo.
- Eje X: Representa tu sprint actual por defecto. Puedes ajustar el eje x para reflejar otro sprint ya completado.
Gráficos de consumo de Sprint
Cada tarjeta de Burnup muestra datos en un gráfico de Burnup. Los gráficos de Burnup de Sprint te ayudan a visualizar los cambios de alcance a lo largo de un sprint. La guía del gráfico establece el ritmo ideal para la finalización del trabajo.
Los cálculos de la tarjeta de avance incluyen todas las tareas, subtareas, subtareas anidadas y Tareas y Subtareas en Múltiples Listas en el sprint fuente.
Cualquier usuario con permisos para ver el gráfico visualizará los mismos datos, independientemente de sus permisos para las carpetas y tareas relacionadas.
Los datos a continuación se expresan como Puntos de Sprint o una Estimación de Tiempo, a menos que se especifique lo contrario.
Encima del gráfico de líneas, Esfuerzo total, Guía, Completado y Iniciado muestran los valores más recientes de los datos correspondientes a continuación.
Pasa el cursor sobre el gráfico para ver más detalles. Desplace el ratón por el gráfico para ver los siguientes datos durante la duración del sprint:
- Previsión: La cantidad de trabajo estimado para cada sprint.
-
Esfuerzo total: Mide la cantidad total de trabajo en un sprint en un momento dado. Esto incluye cambios de alcance, ya sea que se añada una nueva tarea después de que comience el sprint o se reestime una tarea existente.
- Este es el cambio neto en esfuerzo dividido por la previsión.
- Representado por un porcentaje positivo o negativo verde que indica el cambio neto.
- El gráfico anterior muestra un sprint donde el esfuerzo total ha cambiado porque los puntos de sprint para una tarea fueron reestimados después de que comenzara el sprint.
-
Directriz: Representada por una línea gris ascendente. Representa el progreso ideal hacia la finalización del trabajo basado en las tareas planificadas cuando tu previsión está bloqueada.
- La directriz se calcula dividiendo la previsión por el número de días en el sprint.
- El porcentaje de la guía se calcula dividiendo la guía actual por la previsión.
- Debe bloquear su previsión para que la directriz pueda calcular.
-
Completada: El trabajo completado acumulativamente durante el sprint dividido por la previsión.
- Se calcula cuando las tareas y subtareas están configuradas en un estado Terminado o Completado.
-
Iniciado: La medida del esfuerzo expresada como el porcentaje del trabajo previsto que se ha iniciado o completado.
- Se calcula cuando las tareas y subtareas están configuradas en un estado activo.
- Completada diariamente: La cantidad de trabajo completado en cada periodo de 24 horas.
Para los sprints actuales, los datos del gráfico se actualizan en tiempo real. También puedes actualizar los datos manualmente haciendo clic en el icono de actualizar situado en la parte superior derecha del gráfico.
Debes bloquear tu previsión para indicar el final de la planificación del sprint. Esta acción no se puede deshacer. Los valores para las previsiones y las directrices se calculan utilizando las tareas añadidas al sprint antes de bloquear tu previsión.
Vista detallada en los gráficos de Burnup

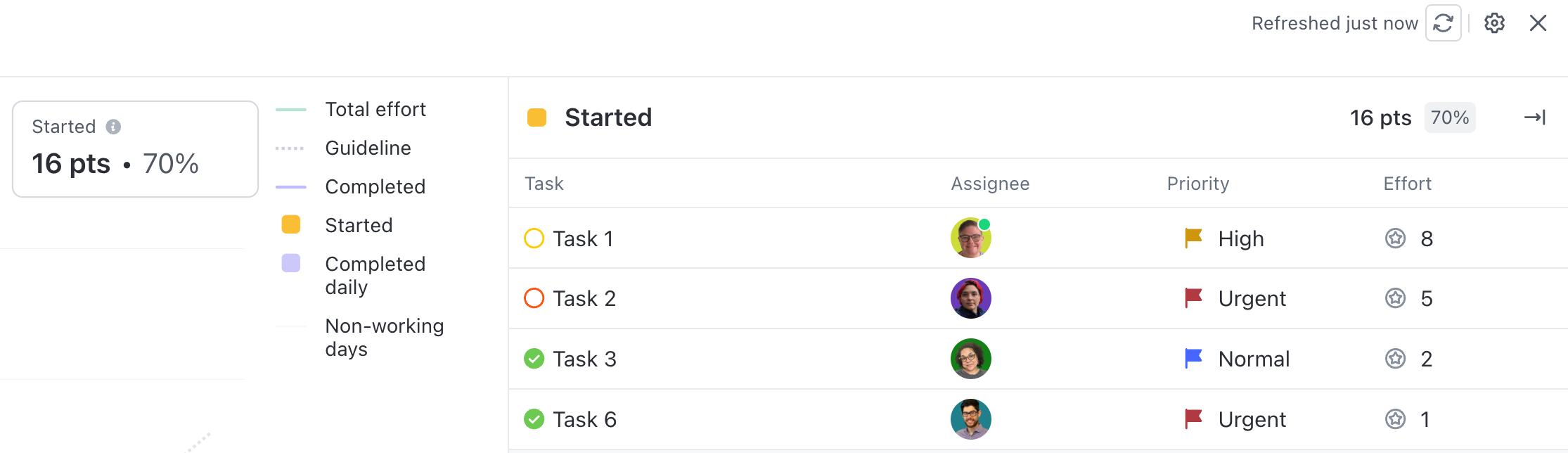

Abre la vista detallada en un gráfico de Burnup para ver más detalles. La vista detallada ayuda a entender las tareas y el esfuerzo detrás de los cálculos.
Para abrir la vista detallada, pasa el cursor sobre la parte superior del gráfico y haz clic en la sección Esfuerzo total, Completada o Iniciada. Verás las tareas de ese sprint junto al gráfico de Burnup. Esto te permite observar el estado de las tareas, la persona asignada, la prioridad y la medida del esfuerzo para obtener información sobre el progreso de tu equipo.
Añadir una vista de panel a un sprint
Añade una vista de panel de Sprint para visualizar y reportar eficientemente el trabajo en un sprint específico. La vista de panel se creará automáticamente cuando se cree un nuevo sprint.
La plantilla de Informes de Sprint incluye varias tarjetas optimizadas para la planificación y el informe de sprints, incluyendo el Burndown.
Añadir una tarjeta Burnup
Para añadir una tarjeta de Burnup:
- Crea un nuevo Panel o abre uno existente.
- En la esquina superior derecha, haz clic en + Añadir tarjeta.
- Desde la barra lateral izquierda, selecciona Sprints.
- Haz clic en la tarjeta Burnup.
- Define los ajustes de tu tarjeta.
- En la parte superior derecha, haz clic en Añadir tarjeta.
Ajustes de la tarjeta Burnup
Elige los datos para rellenar tu tarjeta de Burndown.
La duración del Sprint, la medida del esfuerzo y los días no laborables se definen en tus ajustes de Sprint.
La siguiente tabla describe los ajustes de tarjeta disponibles:
Agrupar ajustes | Ajustes | Descripción |
Incluir sprints de | Incluir sprints de | Selecciona una carpeta Sprint |
Fuente de datos | Fuente de datos |
Las opciones son:
|
Eje x | Duración del sprint | La duración de cada Sprint. |
Días no laborables |
Pendiente de los días de la semana que tu equipo no trabaje. Se muestran con un fondo gris en el gráfico. |
|
Eje y | Medida de esfuerzo |
Los puntos de sprint o las estimaciones de tiempo aplicadas a las tareas de este sprint. |
