Tarjetas de Consumo de Sprint

Utiliza las tarjetas de Sprint Burndown para visualizar de manera precisa el trabajo completado en un sprint. Comprueba rápidamente si tu equipo va por buen camino.

Las nuevas tarjetas Sprint ofrecen mayor precisión y rendimiento. Las tarjetas Sprint existentes y las tarjetas Burndown heredadas/a siguen estando disponibles.

Qué necesitas

Tarjetas de Consumo de Sprint

Tarjetas se utilizan para construir paneles personalizados para que puedas informar y visualizar el progreso de tu equipo.

Las tarjetas de reducción comparan el trabajo al que tu equipo se comprometió a finalizar durante un sprint con la cantidad que realmente completaron. El cálculo del Burndown se realiza utilizando los siguientes valores:

Gráficos de burndown de sprint

Cada tarjeta de Consumo muestra datos en un gráfico de Consumo. Los gráficos de Burndown de Sprint visualizan la cantidad de trabajo completado en un sprint frente a la cantidad de trabajo que estimaste que se completaría.

Los cálculos de la tarjeta de reducción consideran todas las tareas, subtareas, subtareas anidadas y Tareas y Subtareas en Múltiples Listas en el Sprint fuente.

La línea de referencia del gráfico establece el ritmo ideal para la finalización del trabajo.

Los datos a continuación se expresan en Puntos de Sprint o una Estimación de Tiempo, a menos que se indique lo contrario.

Encima del gráfico de líneas, Esfuerzo total, Pauta, Completada y Esfuerzo restante muestran los valores más recientes de los datos correspondientes a continuación.

GIF mostrando cómo cambian los datos de un gráfico con el tiempo.

Pasa el cursor sobre el gráfico para ver más detalles. Desplace el ratón por el gráfico para ver los siguientes datos durante la duración del sprint:

  • Previsión: La cantidad de trabajo estimado para cada sprint.
  • Esfuerzo total: Mide la cantidad total de trabajo en un sprint en un momento dado. Esto incluye cambios de alcance, ya sea que se añada una nueva tarea después de que comience el sprint o se reestime una tarea existente.
    • Este es el cambio neto en esfuerzo dividido por la previsión.
    • Representado por un porcentaje positivo o negativo verde que indica el cambio neto.
    • El gráfico, arriba muestra un sprint donde el esfuerzo total ha cambiado porque los puntos de sprint para una tarea fueron reestimados después de que comenzara el sprint.
  • Directriz: Representada por una línea gris de tendencia descendente. Representa el progreso ideal hacia la finalización del trabajo basado en las tareas planificadas cuando tu previsión está bloqueada.
    • La directriz se calcula dividiendo la previsión por el número de días en el sprint.
    • El porcentaje de la guía se calcula dividiendo la guía actual por la previsión.
    • Debe bloquear su previsión para que la directriz pueda calcular.
  • Esfuerzo restante: La cantidad total de trabajo en el sprint cuando se bloqueó el sprint. A medida que se completan las tareas, el esfuerzo restante disminuye o se quema.
    • El esfuerzo restante no cambia cuando se añaden nuevas tareas al sprint después de que tu previsión esté bloqueada. El esfuerzo restante sí cambia cuando las tareas añadidas antes de que se bloqueara tu previsión son reestimadas o eliminadas del sprint.
  • Completada: El trabajo completado acumulativamente a lo largo del sprint dividido por la previsión.
  • Completada diariamente: La cantidad de trabajo completado en cada periodo de 24 horas.

Para los sprints actuales, los datos del gráfico se actualizan en tiempo real. También puedes actualizar los datos manualmente haciendo clic en el icono de actualizar situado en la esquina superior derecha del gráfico.

Debes bloquear tu previsión para indicar el final de la planificación del sprint. Esta acción no se puede deshacer. Los valores de esfuerzo previsto, de referencia y restante se calculan utilizando las tareas añadidas al sprint antes de bloquear tu previsión.

Vista desplegable en los gráficos desplegables

Abre una vista detallada en un gráfico de Burndown para ver más detalles. La vista detallada ayuda a entender las tareas y el esfuerzo detrás de los cálculos.

Para abrir la vista detallada, pasa el cursor sobre la parte superior del gráfico y haz clic en la sección de Esfuerzo total, Completado o Esfuerzo restante. Verás las tareas de ese Sprint junto al gráfico de Burndown. Esto le permite ver el estado de la tarea, la persona asignada, la prioridad y la medida del esfuerzo para obtener información sobre el progreso de su equipo.

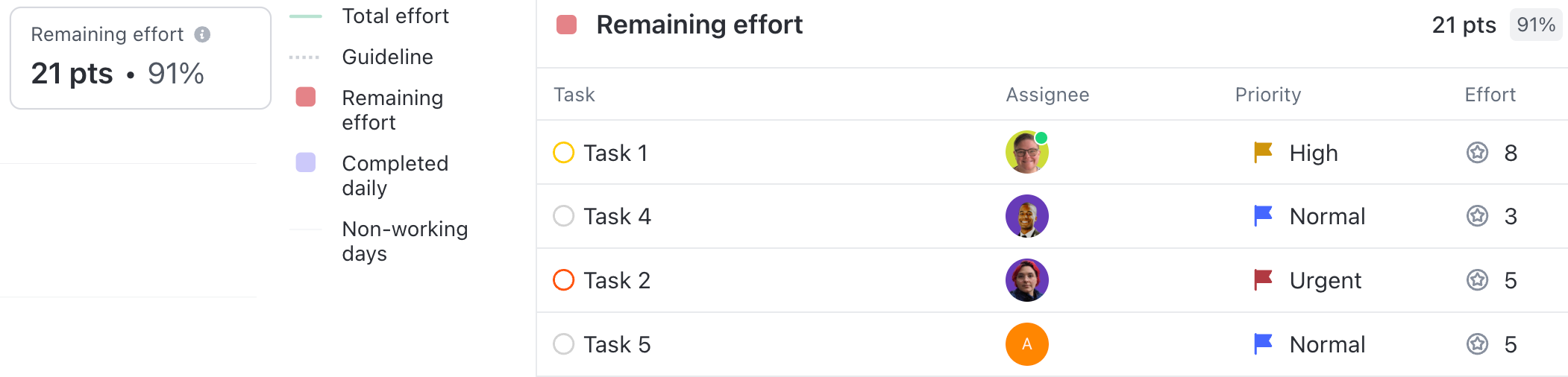

Captura de pantalla de un gráfico desplegable. A la izquierda está el gráfico de Burndown, a la derecha las tareas.

Añadir una vista de Panel a un Sprint

Añade una vista de panel de Sprint para visualizar y reportar eficientemente el trabajo en un Sprint específico. La vista Tablero se creará automáticamente cuando se cree un nuevo Sprint.

La plantilla de Informes de Sprint incluye varias tarjetas optimizadas para la planificación y (elaboración de) informes de Sprint, incluido el Burndown.

Añade una tarjeta de Burndown a un panel

Para añadir una tarjeta Burndown desde un panel:

  1. Desde un panel, haz clic en + Añadir tarjeta en la esquina superior derecha.
  2. Desde el menú de la izquierda, selecciona Sprints
  3. Haz clic en **Burndown de sprint**.
  4. Configura las siguientes opciones:
    • Nombre: Por defecto, tu gráfico se llama Desglose de Sprint. Puedes cambiarle el nombre.
    • Sprints desde: Selecciona una carpeta Sprint. Los datos de este sprint llenan el gráfico.
    • Medida de esfuerzo (eje y): Determinada por el método que utilizas para medir el esfuerzo. Este método se configura en tu entorno de trabajo predeterminado o en la configuración de Sprint de tu carpeta.
    • De forma predeterminada, los sprints creados en una carpeta Sprint heredan los ajustes configurados a nivel del entorno de trabajo.
    • Días no laborables: Incluye todos los días de la semana en los que tu equipo no trabaja. Estos días no se reflejan en los cálculos de tu tarjeta de Burndown. Se muestran en gris en el gráfico.
    • Sprint: Por defecto, se configura para incluir tu sprint actual. También puedes crear un gráfico de Burndown basado en otro sprint completado. Tus opciones son:
      • Sprint anterior: El último sprint completado.
      • Sprint específico: Desde el desplegable, selecciona cualquier sprint completado de la carpeta Sprint que hayas elegido.
  5. Los datos del sprint seleccionado se añaden al Gráfico de Quema en tiempo real.

Cualquier persona con permisos para ver el gráfico verá los mismos datos, independientemente de sus permisos para las carpetas y tareas relacionadas.
