tarjetas de consumo de Sprint

Utiliza las tarjetas de Consumo de Sprint para rastrear los cambios de alcance a lo largo de un sprint. Comprueba de un vistazo si tu equipo corre el riesgo de no completar el trabajo estimado del sprint.

¡Nuestras nuevas tarjetas de Sprint ofrecen una precisión y rendimiento mejorados! Las tarjetas de Sprint existentes y las tarjetas de Burnup heredadas todavía están disponibles.

Lo que necesitarás

Tarjetas de Burnup del sprint

Las tarjetas de consumo de Sprint son basadas en tiempo. Las tarjetas basadas en tiempo muestran tus tareas de manera diferente. Más información sobre tarjetas basadas en tiempo.

Las tarjetas se emplean para construir Cuadros de Mando personalizados para que puedas informar y visualizar el progreso de tu equipo.

Las tarjetas de Burnup comparan el trabajo que tu equipo se comprometió a terminar en tres o más sprints con la cantidad que terminaron. El cálculo de Burnup utiliza los siguientes valores:

  • Eje X: Representa tu sprint actual por defecto. Puedes ajustar el eje x para reflejar otro sprint ya completado.

Gráficos de progreso de Sprint

Cada tarjeta de Burnup muestra datos en un gráfico de Burnup. Los gráficos de Burnup de Sprint te ayudan a visualizar los cambios de alcance a lo largo de un sprint. La Guía del gráfico establece el ritmo ideal para la finalización del trabajo.

Los cálculos de la tarjeta de avance incluyen todas las tareas, subtareas, subtareas anidadas y Tareas y Subtareas en Múltiples Listas en el sprint fuente.

Cualquiera con permisos para ver el gráfico verá los mismos datos, independientemente de sus permisos para las Carpetas y tareas relacionadas.

Los datos a continuación se expresan como puntos de Sprint o una estimación de tiempo, a menos que se especifique lo contrario.

Encima del gráfico de líneas, Esfuerzo total, Pauta, Completado e Iniciado muestran los valores más recientes de los datos correspondientes de abajo.

GIF mostrando cómo cambian los datos del gráfico a lo largo del tiempo.

Pasa el cursor sobre el gráfico para ver más detalles. Mueve el ratón por el gráfico para ver los siguientes datos durante la duración del sprint:

  • **Pronosticado:** La cantidad de trabajo estimado para cada sprint.
  • Esfuerzo total: Mide la cantidad total de trabajo en un sprint en un momento dado. Esto incluye cambios de alcance, ya sea que se agregue una nueva tarea después de que comience el sprint o se reestime una tarea existente.
    • Esto es el cambio neto en esfuerzo dividido por la previsión.
    • Representado por un porcentaje positivo o negativo en verde que indica el cambio neto.
    • El gráfico anterior muestra un sprint donde el esfuerzo total ha cambiado porque los puntos de sprint para una tarea fueron reestimados después de que comenzara el sprint.
  • Directriz: Representada por una línea gris ascendente. Representa el progreso ideal hacia la finalización del trabajo basado en las tareas planificadas cuando tu previsión está bloqueada.
    • La directriz se calcula dividiendo la previsión por el número de días del sprint.
    • El porcentaje de la guía se calcula dividiendo la guía actual por la previsión.
    • Debe bloquear su previsión para que la directriz pueda calcular.
  • Completada: El trabajo completado acumulativamente a lo largo del sprint dividido por la previsión.
  • Iniciado: La medida del esfuerzo expresada como el porcentaje del trabajo previsto que se ha iniciado o completado.
    • Calculado cuando las tareas y subtareas están configuradas en un estado activo.
  • Completadas diariamente: La cantidad de trabajo completado en cada período de 24 horas.

Para los sprints actuales, los datos del gráfico se actualizan en tiempo real. También puedes actualizar los datos manualmente haciendo clic en el icono de actualizar en la parte superior derecha del gráfico.

Debes bloquear tu previsión para indicar el fin de la planificación del sprint. Esta acción no se puede deshacer. Los valores para las previsiones y las directrices se calculan utilizando las tareas añadidas al sprint antes de bloquear tu previsión.

Vista de desglose en los gráficos de Burnup.

Abre la vista de desglose en un gráfico de Burnup para ver más detalles. La vista de desglose te permite comprender las tareas y el esfuerzo detrás de los cálculos.

Para abrir la vista de desglose, pasa el cursor sobre la parte superior del gráfico y haz clic en la sección esfuerzo total, completada o iniciada. Verás las tareas de ese sprint junto al gráfico de Burnup. Esto te permite observar el estado de la tarea, la persona asignada, la prioridad y el esfuerzo realizado para obtener información sobre el progreso de tu equipo.

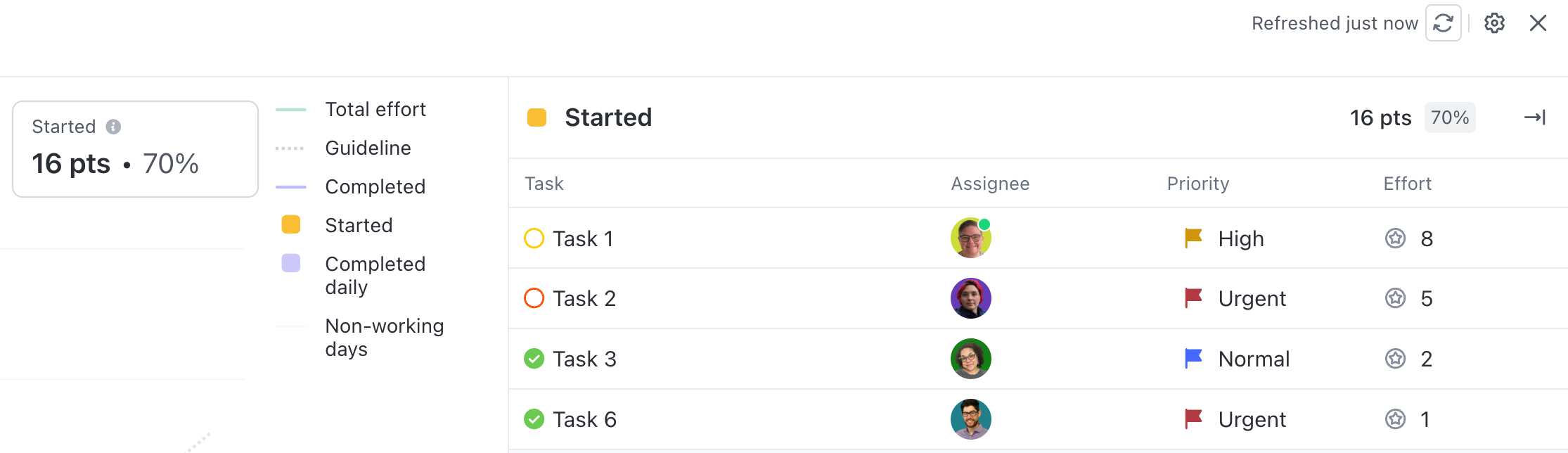

Captura de pantalla del desglose del gráfico de Quemado. El gráfico está a la izquierda y las tareas a la derecha.

Agrega una vista de panel a un sprint

Añade una vista del panel de Sprint para visualizar y reportar eficientemente el trabajo en un sprint específico. La vista del panel se creará automáticamente cuando se cree un nuevo sprint.

La plantilla de informes de Sprint incluye varias tarjetas optimizadas para la planificación y el informe de sprints, incluyendo Burndown.

Agregar una tarjeta Burnup

Para agregar una tarjeta de Burnup:

  1. Crea un nuevo Panel o abre uno existente.
  2. En la esquina superior derecha, haz clic en + Añadir tarjeta
  3. Desde la barra lateral izquierda, selecciona Sprints.
  4. Haz clic en la tarjeta de Burnup.
  5. Configura los ajustes de tu tarjeta.
  6. En la parte superior derecha, haz clic en Agregar tarjeta.

Ajustes de la tarjeta Burnup

Elige los datos para poblar tu tarjeta de Quemado.

La duración del Sprint, la medida del esfuerzo y los días no laborables se configuran en tus ajustes de Sprint.

En la tabla siguiente se describen los ajustes disponibles de la tarjeta:

Grupo de configuración Configuración Descripción
Incluir sprints de Incluir sprints de Selecciona una carpeta de sprint.
Fuente de datos Fuente de datos

Las opciones incluyen:

  • Sprint actual: El sprint actual.
  • Sprint anterior: El último Sprint completado.
  • Sprint específico: Elige cualquier Sprint completado de la carpeta de Sprint seleccionada.
Eje X Longitud del sprint La duración de cada Sprint.
Días no laborables

Rellena los días de la semana que tu equipo no trabaje.

Estos se muestran con un fondo gris en el gráfico.

Eje Y Medición del esfuerzo

Los Puntos de Sprint o Estimaciones de Tiempo aplicados a las tareas en este Sprint.
