Cartões de Burndown de Sprint

Utilize os cartões de Burndown de Sprint para visualizar de forma precisa o trabalho sendo concluído em um sprint. Veja de imediato se sua equipe está no caminho certo.

Nossos novos cartões de Sprint oferecem precisão e desempenho aprimorados! Cartões de Sprint existentes e cartões de Burndown antigos ainda estão disponíveis.

A disponibilidade e os limites do recurso de cartão de Sprint variam conforme o plano e a função do usuário. Saiba mais

Cartões de Burndown de Sprint

Os cartões de Burndown de Sprint são baseados em tempo. Cartões baseados em tempo exibem suas tarefas de maneira diferente. Saiba mais sobre cartões baseados em tempo.

Cartões são utilizados para criar Painéis personalizados, permitindo que você faça relatórios e visualize o progresso da sua equipe.

Os cartões de Burndown comparam o trabalho que sua equipe se comprometeu a terminar durante um sprint com o que foi efetivamente concluído. O cálculo do Burndown é feito com base nos seguintes valores:

Gráficos de Burndown do Sprint.

Cada cartão de Burndown mostra os dados em um gráfico de Burndown. Os gráficos de Burndown de Sprint visualizam a quantidade de trabalho sendo concluída em um sprint em comparação com a quantidade de trabalho que você estimou que seria concluída.

Os cálculos do cartão Burndown levam em conta todas as tarefas, subtarefas, subtarefas aninhadas e tarefas e subtarefas em várias listas no Sprint de origem.

Qualquer pessoa com permissões para visualizar o gráfico vê os mesmos dados, independentemente de suas permissões para as pastas e tarefas relacionadas.

A linha de referência do gráfico define o ritmo ideal para a conclusão do trabalho.

Os dados abaixo são expressos como pontos de sprint ou uma estimativa de tempo, a menos que especificado.

Acima do gráfico de barras, Esforço Total, Diretriz, Concluído, e Esforço Restante exibem os valores mais recentes dos dados correspondentes abaixo.

GIF mostrando como os dados do gráfico mudam ao longo do tempo.

Passe o mouse sobre o gráfico para ver mais detalhes. Mova o mouse sobre o gráfico para ver os seguintes dados ao longo da duração do sprint:

  • Previsto: A quantidade de trabalho estimada para cada sprint.
  • Esforço total: Mede a quantidade total de trabalho em um sprint em um determinado momento. Isso inclui alterações no escopo, seja quando uma nova tarefa é adicionada após o início do sprint ou quando uma tarefa existente é reestimada.
    • Essa é a mudança líquida no esforço dividida pela previsão.
    • Expresso por uma porcentagem positiva ou negativa verde representando a mudança líquida.
    • O gráfico acima mostra um sprint onde o esforço total mudou porque os pontos do sprint para uma tarefa foram reestimados após o início do sprint.
  • Orientação: Representado por uma linha cinza em tendência de queda. Representa o progresso ideal em direção à conclusão do trabalho com base nas tarefas planejadas quando sua previsão é bloqueada.
    • A diretriz é calculada dividindo-se a previsão pelo número de dias do sprint.
    • A porcentagem das diretrizes é calculada dividindo-se a diretriz atual pela previsão.
    • Você deve bloquear sua previsão para que a diretriz seja calculada.
  • Esforço restante: A quantidade total de trabalho no sprint quando o sprint foi bloqueado. À medida que as tarefas são concluídas, o esforço restante diminui ou se esgota.
    • O esforço restante não muda quando novas tarefas são adicionadas ao sprint após o bloqueio da sua previsão. O esforço restante muda quando as tarefas adicionadas antes de seu prognóstico ser bloqueado são reestimadas ou removidas do sprint.
  • Concluído: O trabalho concluído acumulativamente ao longo do sprint dividido pela previsão.
  • Concluído diariamente: A quantidade de trabalho concluída em cada 24 horas.

Para sprints atuais, os dados do gráfico são atualizados em tempo real. Você também pode atualizar os dados manualmente clicando no ícone de atualização no canto superior direito do gráfico.

Você deve bloquear sua previsão para indicar o fim do planejamento do sprint. Esta ação não pode ser desfeita. Os valores para previsão, diretrizes e esforço restante são calculados usando as tarefas adicionadas ao sprint antes de bloquear sua previsão.

Visualização de drill-down em gráficos Burndown

Abra a exibição detalhada em um gráfico Burndown para ver mais detalhes. A visualização de detalhamento ajuda você a entender as tarefas e o esforço por trás dos cálculos.

Para abrir a visualização detalhada, passe o mouse sobre o topo do gráfico e clique na seção Esforço Total, Concluída ou Esforço Restante. Você verá as tarefas desse Sprint ao lado do gráfico Burndown. Isso permite que você veja o status da tarefa, o responsável, a prioridade e a medida de esforço para obter insights sobre o progresso da sua equipe.

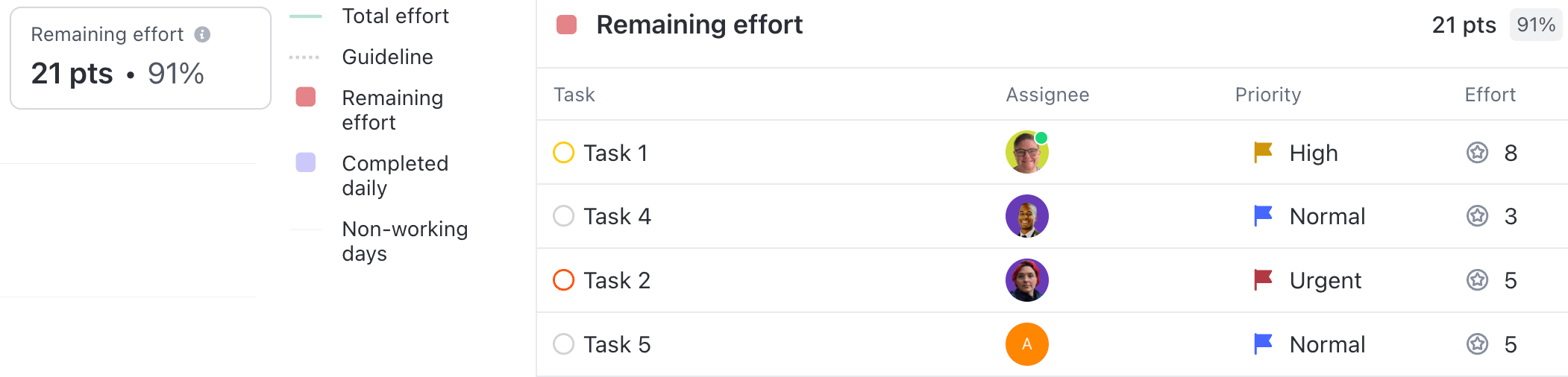

Captura de tela ao detalhar um gráfico de Burndown. À esquerda está o gráfico de Burndown, à direita estão as tarefas.

Adicione uma visualização de Painel a um Sprint

Adicione uma visualização de painel do Sprint para visualizar e relatar eficientemente o trabalho em um Sprint específico. A visualização de Painel será automaticamente criada quando um novo Sprint for criado.

O modelo de Relatório de Sprint inclui vários cartões otimizados para planejamento e relatório de Sprint, incluindo Burndown.

Adicionar um cartão Burndown

Para adicionar um cartão de Burndown:

  1. Crie um novo ou abra um Dashboard existente.
  2. No canto superior direito, clique em + Adicionar cartão.
  3. Na barra lateral esquerda, selecione Sprints.
  4. Clique no cartão de Burndown do Sprint.
  5. Configure as configurações do seu cartão.
  6. No canto superior direito, clique em Adicionar cartão.

Configurações do cartão Burndown

Escolha os dados para preencher seu cartão Burndown.

A duração do Sprint, a medida de esforço e os dias não úteis são configurados nas definições do Sprint

A tabela a seguir descreve as configurações disponíveis para o cartão:

Grupo de configuração Configurações Descrição
Incluir sprints de Incluir sprints de Selecionar uma pasta de sprint
Fonte de dados Fonte de dados

As opções incluem:

  • Sprint atual: O sprint atual.
  • Sprint anterior: O último Sprint concluído.
  • Sprint específico: Escolha qualquer Sprint concluído da pasta de Sprint selecionada.
Eixo X Duração do sprint A duração de cada Sprint.
Dias não úteis

Preenchido por todos os dias da semana em que sua equipe não trabalha.

Estes são exibidos com um fundo cinza no gráfico.

Eixo Y Medida de esforço

Os Pontos do Sprint ou Estimativas de Tempo aplicadas às tarefas neste Sprint.





Esse artigo foi útil?
